입주기업 전력량 허덕이는데… ‘송전망 매설’ 난항
전력공급 신청 용량 70% ‘불허’
2027년 목표 공사 주민-한전 갈등
허종식 “정부, 인프라 특단 대책을”
인천 송도국제도시의 전력난 해결을 위한 송전망 매설 사업이 난항(10월10일자 4면 보도)인 가운데 주민과 한국전력공사의 갈등 해결을 위해 행정당국이 적극 조율에 나서야 한다는 지적이 나온다.
허종식(민, 인천 동구미추홀구갑) 의원이 한전에서 받은 자료를 보면 지난 2022년 7월부터 올해 3월까지 송도 내 입주기업이 신청한 전력공급은 모두 25건, 용량으로는 917㎿에 달했다. 이 중 허가된 신청은 11건, 용량은 279㎿(30.4%)에 불과했다.
송도 입주기업 대다수는 오는 2027~2029년 중 추가 전력공급을 원하고 있다. 현재 송도 1공구·4~11공구에서 공급 가능한 전력용량은 700㎿로, 수요량(1천689㎿)의 절반에도 못 미친다.

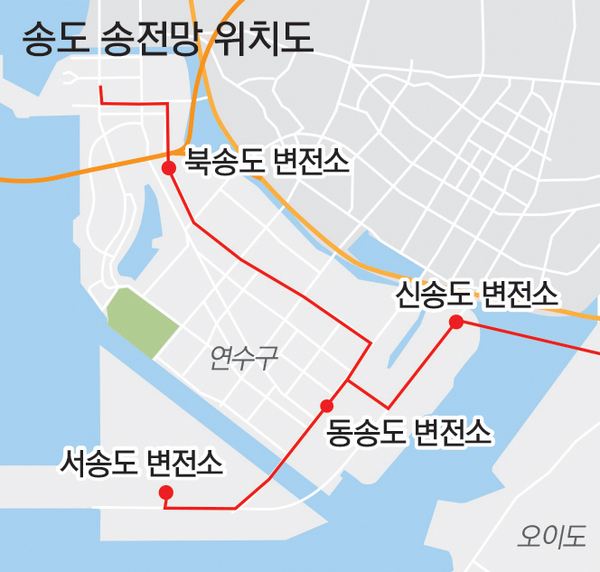

이에 한전은 2027년 말 송전을 목표로 송도 내 154㎸의 송전망 매설 사업을 진행 중이다. 하지만 송전선이 매설되는 구간 대부분이 깊이 1~2m 개착식 공법으로 진행돼 주민 반대에 부딪히면서 현재 공사가 모두 중단됐다. 주민들은 전자파 등이 미치는 영향을 고려해 60m 이상 깊이 터널식 공법으로 송전선을 매설해야 한다고 주장하고 있다.
연수구는 21일 도로굴착심의위원회에서 한전의 송전망 공사 관련 심의를 진행할 계획이다. 이와 관련 송도 한 주민단체에서는 60m 이상 매설을 요구하며 16일 연수구에 재차 민원을 제기했다. 결국 송전망 공사는 한동안 더 멈춰 설 전망이다. 연수구 건설과 관계자는 “한전에서 주민 민원을 해결하기 전까지는 심의 결과가 불투명하다”고 했다.
송도 전력공급이 제대로 이뤄지기 위해선 과거 부평구 삼산동의 송전선 매설 사례를 살펴볼 필요가 있다. 2001년 삼산택지지구에는 주민 입주 전 154kv 송전선이 8m 깊이 터널식 공법으로 매설됐다. 이후 한전은 2018년 수도권 전력공급을 위해 345kv 송전선을 기존 터널에 추가 매설하려고 했지만, 송전선이 학교 밑을 지난다는 사실이 알려지며 주민 반대가 시작됐다. 이때 부평구는 주민과, 시민단체, 정치권, 한국전력, 인천시 등과 민관대책위원회를 꾸려 직접 조율에 나섰다. 이후 수십 차례 협의를 거쳐 한전과 전자파 저감 시설을 우선 설치하기로 하고, 문제 발생 시 지하 30m에 별도 송전선 터널을 만들기로 했다. 전자파 저감 시설 설치 후에는 전력 최대 부하량 시기(7~8월) 주민이 함께 전자파 측정 결과를 공유하며 유해성 여부를 검증했다. 그 결과 맨홀 구간 90%, 산책로 구간 45% 전자파가 감소했다. 345kv 신규 송전선도 기존 8m 터널에 매설하기로 했다. 당시 주민과 한전의 갈등 봉합까지는 만 3년이 걸렸다.
허 의원은 “정부와 한전이 송도 전력 인프라 확충을 위한 특단의 대책을 마련해야 한다”고 했다.
/조경욱기자 imjay@kyeongin.com
