공사기간 짧고 오염원 없어 '매력'
사업성 적을경우 투자 지장 '표류'
도내 10개 노선 3조6천억원 규모
"충분한 검증 순차적 도입" 지적
50년 전인 1968년 서울에서 마지막 트램이 운행됐다. 속도와 수용 능력은 물론 경제성까지 없다는 판단 아래, 일제 강점기 시절부터 도시를 누벼온 트램은 순식간에 자취를 감췄다.
그랬던 트램이 반세기만에 다시 부활해 전성기를 선언하고 있다.
반면 이에 대한 우려도 크다. 트램의 경제성이 아직 입증되지 않았기 때문이다.
트램이 기대치 만큼의 대중교통 역할을 해주지 못한다면, 또 다른 예산낭비의 사례가 될 수도 있다.
■트램은 무엇인가?
트램은 도로상에 부설된 레일을 따라 움직이는 전동차를 일컫는다. 전철과 비슷한 방식으로 운영되지만 지하공사 등이 없어, 건설비가 적게 들고 공사기간도 짧다.
트램 건설비용은 1㎞당 200억원 수준으로 경전철의 3분의 1, 지하철의 8분의 1 수준에 불과하다.
또 경관훼손 등도 최소화하며, 오염물질도 배출하지 않아 친환경 교통수단으로 각광받는다. 아울러 도로에서 승·하차할 수 있어 장애인 등 교통약자들이 편리하게 이용할 수 있고, 환승도 용이하다.
이밖에 노선 전체를 역세권으로 만들어 주변 상권 활성화도 기대되며, 관광자원으로도 활용할 수 있다. 단 기존 대중교통 수단과의 조화가 필수다. 유럽 등에서는 아직도 트램 이용률이 높다. 트램은 현재 47개국 415개 도시에서 운영 중인 것으로 알려져 있다.
■기대만큼 우려도 크다

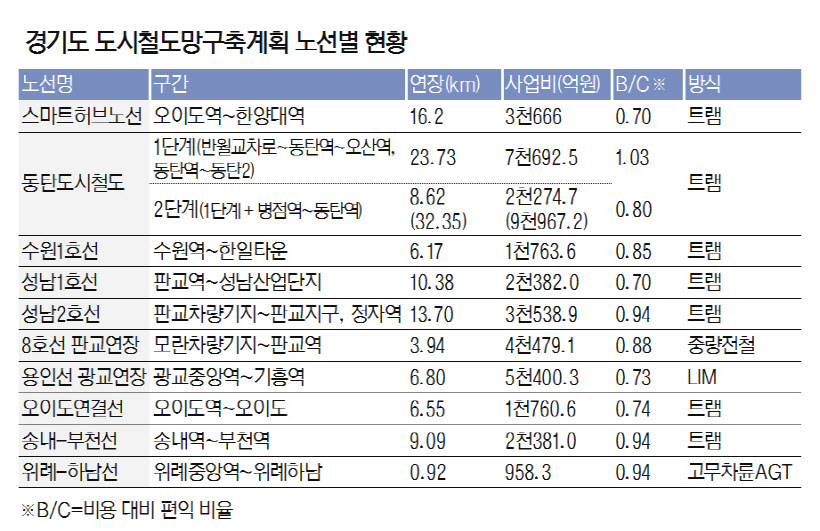

현재 도내에서 추진중인 트램사업은 10개 노선 106.1㎞에 사업비는 3조6천320억원에 달한다. ┃표 참조
동탄도시철도 1·2단계 사업이 9천967억원으로 가장 규모가 크다. 가장 규모가 작은 위례-하남선의 비용도 958억원 수준이다. 이같은 만만치 않은 부작용으로 인한 사업 표류도 생기고 있다.
실제 서울시가 추진한 위례신도시 트램 사업의 경우 정부의 경제성 분석에서 비용 대비 편익 비율(B/C)이 낮게 나올 것으로 알려졌기 때문이다.
이미 해당 지역은 트램 설치를 기정사실화 하고 상가 등을 분양했지만, 경제성 분석이 낮게 나와 무산될 경우 도시 가치 하락까지도 우려되는 상황이다.
경기도 역시 이같은 상황에서 자유롭지 못하다. 민간투자가 필요한 일부 사업은 사업성 영향에 따라, 투자에 지장을 받을 수도 있다.
이 때문에 트램 도입시 충분한 검증과 순차적 도입이 필요하다는 주장도 나온다. 성공 사례를 만든 후 확산을 하자는 취지다.
/김태성기자 mrkim@kyeongin.com
